Lista de verificación para instalar CCTV con energía solar
Revise cargas, sombra, PoE, autonomía, monitoreo y acceso antes de comprar e instalar energía solar para CCTV en sitios remotos de México.
Por Maxsol Team

Antes de comprar paneles, baterías, cámaras o radios, un proyecto de CCTV solar debe demostrar cinco puntos: cuánto consume realmente el sitio durante el día y la noche, cuánta energía solar útil recibe en el mes de diseño, qué interfaces eléctricas y de red requiere, cuánto tiempo debe operar sin recarga suficiente y cómo se le dará mantenimiento.
Un buen checklist para el despliegue de energía solar en CCTV no sustituye el cálculo eléctrico. Su función es reunir evidencia confiable antes de dimensionar, cotizar e instalar. Esto evita seleccionar componentes a partir del consumo nominal de una sola cámara, pasar por alto el backhaul o descubrir en campo que el PoE, el gabinete o el montaje no son compatibles.
Documente cámaras, grabación y cargas de backhaul
El inventario de carga debe incluir todos los equipos que recibirán energía del sistema solar, no sólo las cámaras. Para cada dispositivo registre voltaje, consumo normal, consumo máximo, horario de operación, método de alimentación y comportamiento al arrancar.
Como mínimo, documente:
- Número, modelo y tipo de cámaras.
- Consumo diurno con iluminación infrarroja apagada.
- Consumo nocturno con infrarrojos, iluminadores o luz auxiliar encendidos.
- Calefactores, ventiladores, desempañadores o motores PTZ, si existen.
- Grabador local, almacenamiento, switch, convertidores y protectores activos.
- Radio, módem, router, punto de acceso o CPE utilizado para el backhaul.
- Sensores, relevadores, audio, alarmas y otros accesorios.
- Pérdidas de conversión entre batería, reguladores, PoE y cargas.
- Consumo en espera, reinicio y transmisión intensiva.
La diferencia entre carga diurna y nocturna es crítica. Una cámara puede demandar más energía al activar sus LED infrarrojos; una PTZ puede generar picos al moverse, y un radio puede modificar su consumo según la actividad. Solicite fichas técnicas, pero confirme también si los valores publicados representan consumo típico o máximo.
Defina dónde se grabará el video
La arquitectura de grabación cambia tanto la carga eléctrica como la exigencia de la red:
| Opción | Carga en el sitio solar | Dependencia del enlace | Evidencia necesaria |
|---|---|---|---|
| Grabación sólo en cámara | Baja a moderada | Menor para conservar evidencia local | Capacidad, retención y consumo con almacenamiento activo |
| Grabador local | Mayor | Puede seguir grabando si falla el backhaul | Consumo del grabador, discos, switch y ventilación |
| Grabación central remota | Menor carga local de almacenamiento | Alta dependencia del enlace | Bitrate agregado, pérdida de paquetes, latencia y disponibilidad objetivo |
| Esquema híbrido | Variable | Moderada | Política de respaldo, sincronización y recuperación |
No utilice únicamente el bitrate configurado para estimar la demanda de red. Registre resolución, cuadros por segundo, códec, bitrate máximo, número de transmisiones simultáneas y tráfico adicional de administración. También defina qué debe ocurrir cuando el enlace falla: seguir grabando localmente, reducir calidad, generar una alarma o reiniciar automáticamente.
Si el proyecto aún está en etapa conceptual, la guía para construir un sistema de CCTV con energía solar en zonas remotas ayuda a ordenar la arquitectura general antes de elegir componentes.
Levante sombra, montaje y exposición ambiental
La irradiación regional no describe por sí sola la energía disponible en el punto exacto de instalación. El levantamiento debe identificar obstáculos, orientación, inclinación posible, sombra estacional y cualquier condición que reduzca o interrumpa la captación solar.
Observe el sitio durante las horas relevantes o utilice una herramienta de trayectoria solar. Registre:
- Árboles, cerros, edificios, postes, anuncios y estructuras cercanas.
- Sombra actual y crecimiento probable de vegetación.
- Orientación e inclinación disponibles para el panel.
- Horas de sol despejado en el mes de diseño.
- Periodos locales de nubosidad, lluvia, polvo o contaminación superficial.
- Riesgo de excremento de aves, hojas y objetos que cubran el panel.
- Separación entre panel, gabinete, cámara y radio.
- Posibles ampliaciones que puedan producir sombra más adelante.
En México, la condición crítica puede variar considerablemente según el lugar. Un promedio anual favorable no compensa necesariamente varios días de baja captación durante la temporada de lluvias, ni resuelve una sombra parcial recurrente sobre el panel. El diseño debe basarse en el mes desfavorable seleccionado para el proyecto, no en la mejor época del año.
Revise estructura, gabinete y rutas de cable
El levantamiento también debe comprobar si la estructura soporta la instalación prevista y si permite orientar cada elemento correctamente. Una cámara necesita su campo de visión; un panel requiere acceso solar, y una antena direccional necesita una trayectoria adecuada hacia el punto remoto. Esas tres orientaciones no siempre coinciden.
Documente además:
- Material, diámetro y estado del poste o estructura.
- Espacio útil para panel, gabinete, cámara, antena y protecciones.
- Longitud y ruta de cada cable.
- Entradas de agua posibles y necesidad de prensaestopas.
- Exposición a lluvia, polvo, calor, corrosión, vibración o impactos.
- Drenaje, ventilación y acumulación de calor dentro del gabinete.
- Puesta a tierra y estrategia de protección eléctrica definida por el proyecto.
- Riesgo de manipulación, robo o vandalismo.
- Acceso seguro para instalación y mantenimiento.
No asuma que un gabinete cerrado conserva automáticamente una temperatura adecuada. Baterías, convertidores, switches y radios generan calor, mientras que la radiación solar puede elevar la temperatura interna. Confirme los límites ambientales de cada componente y evalúe la envolvente completa.
Confirme voltaje, PoE e interfaces de datos
“PoE” no es una especificación suficiente. Antes de comprar, compruebe voltaje de entrada y salida, potencia requerida, polaridad, pares utilizados, negociación, pinout y protocolo compatible.
La matriz de interfaces debe responder:
- ¿Cuál es el voltaje nominal de la batería?
- ¿Qué rango de entrada acepta cada dispositivo?
- ¿La cámara utiliza PoE estándar, PoE pasivo o alimentación DC?
- ¿Qué potencia requiere cada puerto y cuál es el presupuesto total?
- ¿El switch o convertidor negocia alimentación conforme al protocolo esperado?
- ¿Los puertos son Fast Ethernet o Gigabit Ethernet?
- ¿Se requiere fibra, cobre, Wi-Fi, red celular o enlace punto a punto?
- ¿Qué ocurre cuando la batería llega al umbral de desconexión?
- ¿En qué orden reinician cámara, switch, radio y grabador?
Por ejemplo, el convertidor DC a PoE ajustable POE24V acepta entrada de 12 a 36 V DC y entrega una salida PoE ajustable de 12 a 57 V. También documenta Ethernet Gigabit, pantalla LCD de voltaje y una carga continua máxima de 30 W en conversión de 12 a 48 V. Estos datos no establecen por sí solos negociación IEEE PoE. Se deben verificar voltaje, polaridad, pinout, protocolo y potencia contra la cámara o equipo alimentado.
Valide el backhaul con condiciones reales del sitio
Para un enlace inalámbrico, la distancia anunciada no garantiza capacidad útil. La línea de vista, la zona de Fresnel, la altura, la interferencia, la alineación y el ancho de canal afectan el resultado.

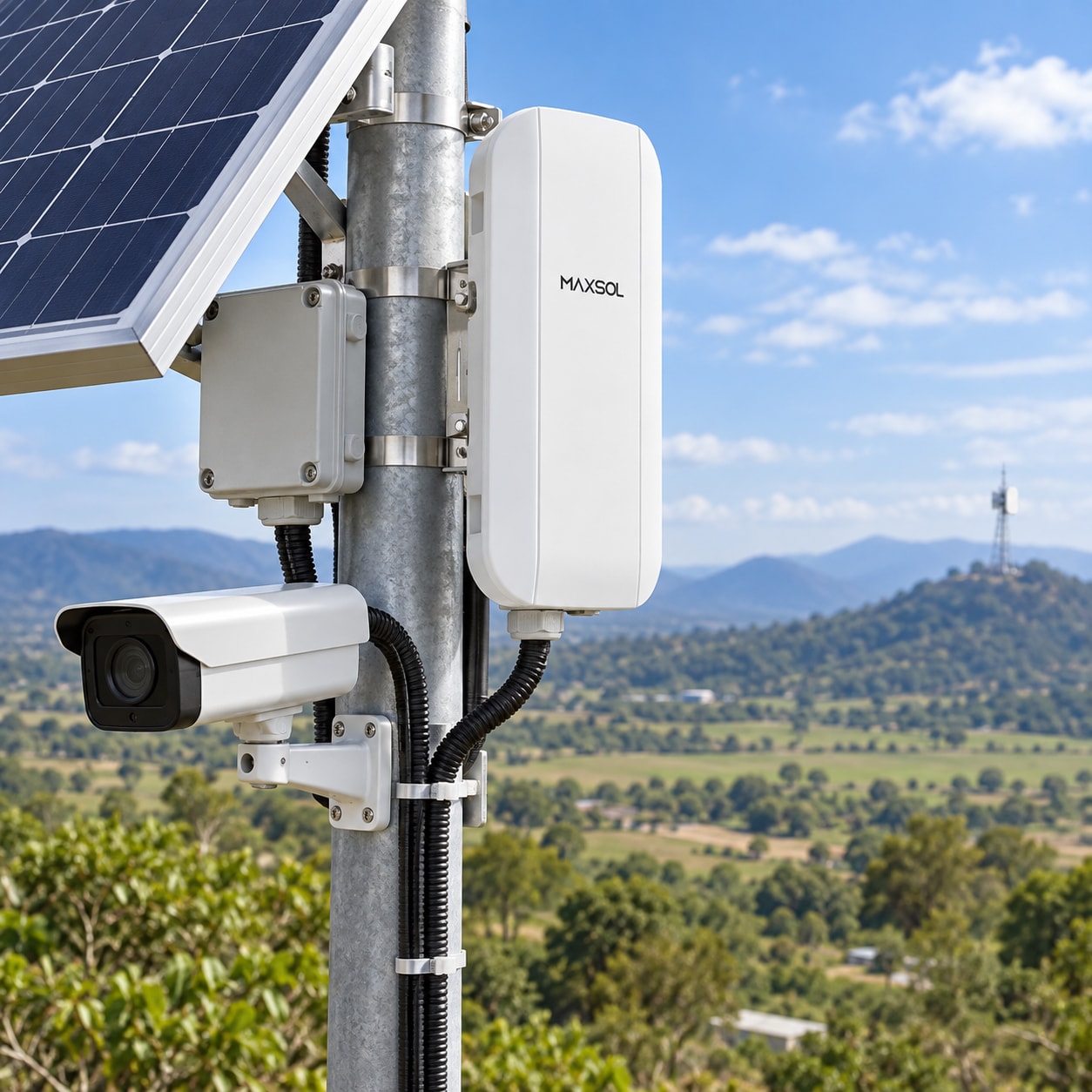

El CPE inalámbrico direccional CPE295 de 5.8 GHz documenta una antena MIMO 2x2 de 14 dBi, un puerto Gigabit LAN, alimentación IEEE 802.3af/at o de 9 a 48 V DC y consumo de 6.5 W a plena carga. Es una referencia para evaluar una arquitectura de backhaul, pero sus etiquetas de distancia o velocidad no garantizan el throughput de un sitio específico.
Antes de aprobar un enlace, reúna:
- Coordenadas y alturas de ambos extremos.
- Perfil del trayecto y obstrucciones.
- Espectro o niveles de interferencia disponibles.
- Bitrate total de video y margen para administración.
- Capacidad bidireccional requerida.
- Parámetros de señal reportados por el equipo.
- Resultados de pruebas de throughput, latencia y pérdida de paquetes.
- Método de acceso remoto y recuperación ante fallas.
Defina autonomía, recuperación y prioridad de cargas
La autonomía indica cuánto tiempo debe sostenerse el sistema cuando la captación solar es insuficiente. La recuperación describe qué tan rápido debe recargarse después de ese periodo sin dejar de alimentar las cargas. Son objetivos relacionados, pero distintos.
Antes del dimensionamiento, acuerde por escrito:
- Horas o días de autonomía requeridos.
- Profundidad de descarga permitida por el diseño.
- Estado de carga mínimo operativo.
- Carga que debe mantenerse en todo momento.
- Cargas que pueden reducirse o desconectarse.
- Tiempo objetivo de recuperación después de varios días adversos.
- Condición en la que debe generarse una alarma.
- Comportamiento después de una desconexión por bajo voltaje.
- Margen para envejecimiento, pérdidas y ampliaciones aprobadas.
No existe un tiempo de operación universal para un sistema solar. Incluso con la misma capacidad de batería, el resultado cambia por carga, temperatura, pérdidas, radiación, sombra, configuración y estado de los componentes.
Como referencia de arquitectura, el sistema solar CS12060 de 120 W y 768 Wh documenta un panel monocristalino de 120 W, batería LiFePO4 de 12.8 V y 60 Ah —768 Wh—, controlador MPPT y tres salidas de 12 V DC. Estos datos permiten compararlo con la demanda calculada, pero no prueban una autonomía determinada para cualquier instalación.
Para desarrollar el balance energético, consulte la guía sobre cómo dimensionar un sistema solar aislado para CCTV. El cálculo debe utilizar el perfil completo de 24 horas, las pérdidas de conversión, la radiación del mes de diseño y la autonomía acordada.
Establezca prioridades de carga
Cuando la energía disponible cae por debajo del objetivo, apagar todo al mismo tiempo puede no ser la mejor estrategia. Clasifique las cargas según su importancia:
- Prioridad 1: cámara crítica y grabación mínima.
- Prioridad 2: enlace de comunicación y telemetría.
- Prioridad 3: cámaras secundarias o iluminadores auxiliares.
- Prioridad 4: servicios no esenciales o de conveniencia.
La prioridad correcta depende del propósito del sitio. Si la evidencia local es indispensable, quizá convenga conservar cámara y almacenamiento aunque se reduzca el backhaul. Si el centro de monitoreo debe recibir alarmas en todo momento, el enlace puede ser una carga prioritaria. Documente la decisión para que programación, cableado y protección eléctrica coincidan.
Planee monitoreo, mantenimiento y acceso físico
Un sitio remoto necesita mostrar su estado antes de que una falla interrumpa el video. Defina qué variables se supervisarán, desde dónde y con qué umbrales.
Considere monitorear:
- Voltaje y estado de carga de la batería.
- Corriente o energía de carga solar, si el controlador lo permite.
- Consumo de la carga.
- Temperatura del gabinete y batería.
- Estado de cámaras, grabador, switch y radio.
- Reinicios y desconexiones por bajo voltaje.
- Calidad del enlace, tráfico y pérdida de paquetes.
- Espacio de almacenamiento y días efectivos de retención.
- Apertura del gabinete, cuando el proyecto lo requiera.
También determine si el monitoreo consume datos o energía adicionales. Un módem, router o controlador conectado permanentemente forma parte de la carga del sistema y debe aparecer en el inventario.
Diseñe para mantenimiento, no sólo para instalación
El equipo técnico debe poder limpiar, medir, reemplazar y reconfigurar componentes sin desmontar todo el sistema. Durante el levantamiento, verifique:
- Acceso seguro al panel y al gabinete.
- Espacio para abrir puertas y usar herramientas.
- Identificación de cables, fusibles, puertos y desconectores.
- Puntos de medición accesibles.
- Posibilidad de conectar una computadora de servicio.
- Respaldo de configuración y credenciales administradas.
- Frecuencia prevista de limpieza e inspección.
- Disponibilidad de refacciones definidas por el responsable del proyecto.
- Procedimiento para aislar panel, batería y cargas.
- Registro de intervenciones y cambios.
Un panel difícil de limpiar, una batería sin acceso o un radio imposible de alinear elevan el costo de operación y prolongan las interrupciones. El diseño físico debe considerar desde el inicio quién dará servicio, con qué herramientas y bajo qué condiciones de acceso.
Comisione con evidencia medida de energía y red
La puesta en marcha debe comprobar que lo instalado coincide con el diseño. Fotografías y capturas de configuración son útiles, pero no sustituyen mediciones eléctricas y pruebas de red.
Evidencia eléctrica mínima
Registre, con instrumentos y procedimientos adecuados:
- Voltaje de batería antes de conectar las cargas.
- Voltaje y corriente bajo operación normal.
- Consumo diurno de cada grupo de cargas.
- Consumo nocturno con infrarrojos e iluminación activa.
- Picos durante arranque, movimiento PTZ o transmisión.
- Entrada y salida de convertidores.
- Voltaje disponible en el extremo del cable.
- Respuesta ante desconexión y restablecimiento controlados.
- Carga solar observada durante la prueba.
- Temperatura interna y condiciones ambientales del momento.
Una prueba breve en un día soleado no demuestra autonomía. La comisión confirma conexiones, consumos y funciones; el seguimiento posterior debe comparar tendencias de carga y descarga durante condiciones representativas.
Evidencia de red y video
Compruebe el sistema con todas las cámaras transmitiendo al perfil previsto. Registre:
- Estado de cada puerto.
- Velocidad y dúplex negociados.
- Throughput útil en ambos sentidos.
- Latencia, variación y pérdida de paquetes.
- Parámetros del enlace inalámbrico.
- Acceso a video en vivo y grabaciones.
- Retención real del almacenamiento.
- Continuidad de grabación durante una interrupción del backhaul.
- Recuperación de cámaras y radios después de un reinicio eléctrico.
- Sincronización de hora.
- Alarmas de desconexión, batería y almacenamiento.
Las pruebas deben tener criterios de aceptación definidos previamente. “Hay imagen” no es suficiente si el proyecto requiere varias transmisiones simultáneas, grabación continua, acceso remoto o recuperación automática.
Expediente de entrega
El expediente final debería contener:
- Inventario con modelos, números de serie y ubicación.
- Diagrama eléctrico y de red conforme a lo instalado.
- Configuración aprobada de cámaras, radios y grabación.
- Cálculo energético con sus supuestos.
- Fotografías de montaje, cableado y orientación.
- Mediciones de comisión.
- Resultados de pruebas de red.
- Umbrales de alarma y prioridades de carga.
- Plan de mantenimiento.
- Historial de cambios y responsables.
Errores comunes antes de instalar CCTV solar
Los problemas más frecuentes provienen de supuestos incompletos, no necesariamente de un solo componente defectuoso. Evite:
- Dimensionar sólo con el consumo nominal de la cámara.
- Omitir el modo nocturno, radios, switches y pérdidas de conversión.
- Utilizar promedios solares anuales en lugar del mes de diseño.
- Interpretar “PoE” como compatibilidad automática.
- Sumar watts sin revisar límites por puerto y por convertidor.
- Elegir el gabinete sin analizar temperatura, agua y mantenimiento.
- Confiar en una etiqueta de distancia inalámbrica sin estudiar el trayecto.
- Confundir capacidad nominal de batería con energía completamente utilizable.
- No establecer qué carga se desconectará primero.
- Aceptar una instalación sin mediciones eléctricas ni pruebas de red.
- Considerar varios productos como un paquete compatible sin validar cada interfaz.
Los equipos enlazados en esta guía son ejemplos de arquitectura, no un conjunto probado como compatible. Antes de especificarlos, compare individualmente alimentación, potencia, puertos, protocolo, condiciones ambientales y comportamiento de recuperación.
Checklist final previo a compras
Antes de emitir una orden de compra, confirme que el expediente responde “sí” a lo siguiente:
- Existe un inventario completo de cargas diurnas y nocturnas.
- Se definió grabación local, central o híbrida.
- El bitrate agregado y el tráfico de administración están documentados.
- Se levantaron sombras, orientación y condiciones del mes de diseño.
- La estructura, gabinete y rutas de cable fueron revisados.
- Voltaje, polaridad, pinout, PoE y puertos de datos son compatibles.
- El enlace inalámbrico cuenta con análisis de trayectoria y capacidad.
- Se aprobaron autonomía, recuperación y prioridades de carga.
- El dimensionamiento incluye pérdidas y condiciones desfavorables.
- Se definieron variables y umbrales de monitoreo.
- El personal puede acceder de forma segura para mantenimiento.
- Hay un protocolo de comisión con mediciones eléctricas y de red.
- Los criterios de aceptación están escritos y son verificables.
- Los supuestos y limitaciones del diseño quedaron documentados.
Como siguiente paso, compare los modelos Maxsol enlazados con el número de puertos, carga total, distancia del enlace, voltajes, entorno y funciones de administración que exige su proyecto. Valide cada interfaz por separado antes de considerarlos parte de una misma solución.
